Đẩy nhanh tiến độ thi công lưới điện Phú Quốc phục vụ APEC 2027

Với sự vào cuộc quyết liệt của toàn hệ thống, Tập đoàn Điện lực Việt Nam (EVN) đang đẩy nhanh tiến độ các dự án tại Phú Quốc nhằm bảo đảm cung cấp điện an toàn, ổn định, đáp ứng yêu cầu phát triển trong giai đoạn mới của đảo ngọc và phục vụ thành công APEC 2027.

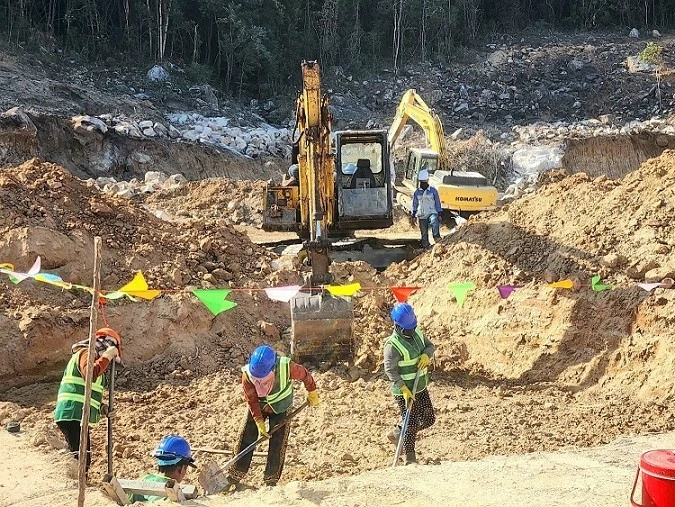

Công nhân đang khẩn trương thi công dự án Trạm biếp áp 22KV Phú Quốc dưới trời nắng gắt. (Nguồn: VGP)
Công nhân khẩn trương thi công dự án Trạm biếp áp 22KV Phú Quốc dưới trời nắng gắt. (Nguồn: VGP)

Đầu tư hạ tầng điện đồng bộ, hiện đại

Năm 2027, Việt Nam vinh dự đăng cai tổ chức Diễn đàn Hợp tác Kinh tế châu Á - Thái Bình Dương 2027 tại Phú Quốc, tỉnh An Giang. Đây là sự kiện chính trị – đối ngoại - kinh tế đặc biệt quan trọng, không chỉ khẳng định vị thế, uy tín quốc gia mà còn mở ra cơ hội phát triển vượt bậc cho địa phương. Trong bối cảnh đó, việc bảo đảm cung cấp điện ổn định, an toàn được xác định là một trong những nhiệm vụ then chốt.

Triển khai trọng trách đó, các đơn vị thuộc Tập đoàn Điện lực Việt Nam (EVN), mà trực tiếp là Tổng Công ty Điện lực miền Nam (EVNSPC), đang đẩy nhanh tiến độ thi công và thúc đẩy các dự án trọng điểm nhằm phục vụ APEC 2027.

Theo định hướng chung, công tác đảm bảo điện cho APEC 2027 tại Phú Quốc tập trung vào ba trụ cột chính: nâng cấp hạ tầng lưới điện, tăng cường nguồn cung ổn định từ đất liền và phát triển hệ thống dự phòng công suất cao.

Các dự án đang được triển khai bao gồm nâng cấp trạm biến áp, xây dựng các tuyến đường dây 110kV, đồng thời ứng dụng công nghệ thông minh vào vận hành hệ thống điện tại các khu vực trọng điểm như trung tâm hội nghị, khu lưu trú, khu tổ chức sự kiện.

Bên cạnh đó, việc ngầm hóa lưới điện cũng được ưu tiên nhằm đảm bảo mỹ quan đô thị, tăng độ an toàn và hạn chế rủi ro trong quá trình vận hành. Song song đó, Phú Quốc đang hướng đến xây dựng hệ thống hạ tầng đồng bộ, xanh – sạch – thông minh, không chỉ phục vụ APEC mà còn tạo nền tảng phát triển lâu dài.

Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long, kiểm tra và nghe các đơn vị báo cáo tiến độ thi công dự án Trạm biến áp 220kV Phú Quốc. (Nguồn: Báo Công thương)
Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long, kiểm tra và nghe các đơn vị báo cáo tiến độ thi công dự án Trạm biến áp 220kV Phú Quốc. (Nguồn: Báo Công thương)

Rà soát tình hình, chạy đua tiến độ

Ngày cũng như đêm, tiếng máy móc thi công liên tục, vang dội tại loạt dự án trọng điểm phục vụ APEC 2027. Hàng nghìn kỹ sư, công nhân cùng dàn máy móc vận hành liên tục, các nguồn lực được huy động tối đa, tiến độ được giám sát từng giờ nhằm đưa công trình “cán đích” đúng hẹn.

Ngày 13/5, đoàn công tác Bộ Công Thương do Thứ trưởng Nguyễn Hoàng Long dẫn đầu đã kiểm tra tình hình triển khai các công trình lưới điện trọng điểm 110-220kV trên địa bàn đặc khu Phú Quốc. Các công trình được kiểm tra bao gồm: Trạm biến áp 220kV Phú Quốc, đường dây 110kV Phú Quốc - Nam Phú Quốc và đường dây 110kV Phú Quốc - Bắc Phú Quốc.

Tại hiện trường, lãnh đạo Bộ Công Thương đã nghe EVNSPC, Ban Quản lý dự án Điện lực miền Nam, Công ty Điện lực An Giang báo cáo tiến độ thi công các hạng mục trọng điểm, gồm móng trụ, lắp dựng cột, kéo dây, thi công tiếp địa và xây dựng Trạm biến áp 220kV Phú Quốc; cũng như các khó khăn, vướng mắc trong quá trình triển khai.

Đối với Trạm biến áp 220kV Phú Quốc, đến nay phần san lấp mặt bằng khu vực sân 110kV và 220kV cơ bản hoàn thành. Các hạng mục nhà điều khiển, tường chắn đất, cống hộp, nhà nghỉ ca, nhà bảo vệ và móng thiết bị đang được triển khai đồng loạt. Nhiều hạng mục đã hoàn thành đổ bê tông phần móng và kết cấu chính.

Đối với phần đường dây 220kV, các đơn vị đã hoàn thành kéo dây nhiều khoảng néo với tổng chiều dài hơn 3,3/15,3km, đồng thời tiếp tục lắp đặt phụ kiện và kéo rải dây các đoạn còn lại. Theo kế hoạch, công trình sẽ đưa vào vận hành trong tháng 9/2026, sớm hơn tiến độ EVN giao.

Theo EVNSPC, đơn vị đang phối hợp chặt chẽ với địa phương để tháo gỡ khó khăn, quyết tâm hoàn thành đóng điện chậm nhất vào ngày 31/5/2026 nhằm bảo đảm tiêu chí N-1 cho khu vực Nam đảo.

Đối với dự án đường dây 110kV Phú Quốc - Bắc Phú Quốc dài hơn 40km, tổng vốn gần 353 tỷ VND. Hiện dự án được bàn giao 42/75 vị trí móng trụ. Công tác đúc móng đã hoàn thành 14 vị trí, 25 vị trí khác đang thi công.

Lãnh đạo Bộ Công thương thăm hỏi, tặng quà động viên các lực lượng thi công đường dây 110kV Phú Quốc - Nam Phú Quốc. (Nguồn: Báo Công thương)
Lãnh đạo Bộ Công Thương thăm hỏi, động viên các lực lượng thi công đường dây 110kV Phú Quốc - Nam Phú Quốc. (Nguồn: Báo Công thương)

Trong khi đó, lãnh đạo tỉnh An Giang cũng chỉ đạo quyết liệt, UBND tỉnh cũng đã ban hành Kế hoạch phối hợp thực hiện với EVNSPC và thành lập Ban Chỉ đạo các dự án, công trình điện trên địa bàn tỉnh. Theo đó, UBND tỉnh An Giang đã chỉ đạo các Sở, Ban ngành và UBND Đặc khu Phú Quốc lập kế hoạch chi tiết theo từng dự án, từng vị trí móng trụ, gắn trách nhiệm người đứng đầu và huy động toàn hệ thống chính trị cơ sở vào cuộc; các Sở, Ban ngành, UBND Đặc khu Phú Quốc cũng đã có sự hỗ trợ, phối hợp chặt chẽ với ngành điện trong việc tháo gỡ khó khăn, vướng mắc.

Với sự vào cuộc đồng bộ của EVN và chính quyền An Giang, công tác chuẩn bị hạ tầng điện cho APEC 2027 đang được triển khai với quyết tâm cao hướng đến mục tiêu cao nhất: bảo đảm nguồn điện ổn định, an toàn, liên tục cho sự kiện tầm vóc quốc tế. Có thể nói, việc đảm bảo nguồn điện cho APEC 2027 không chỉ là nhiệm vụ kỹ thuật mà còn mang ý nghĩa chính trị, góp phần vào thành công chung của sự kiện, qua đó thể hiện năng lực tổ chức, điều hành của Việt Nam trước bạn bè quốc tế.

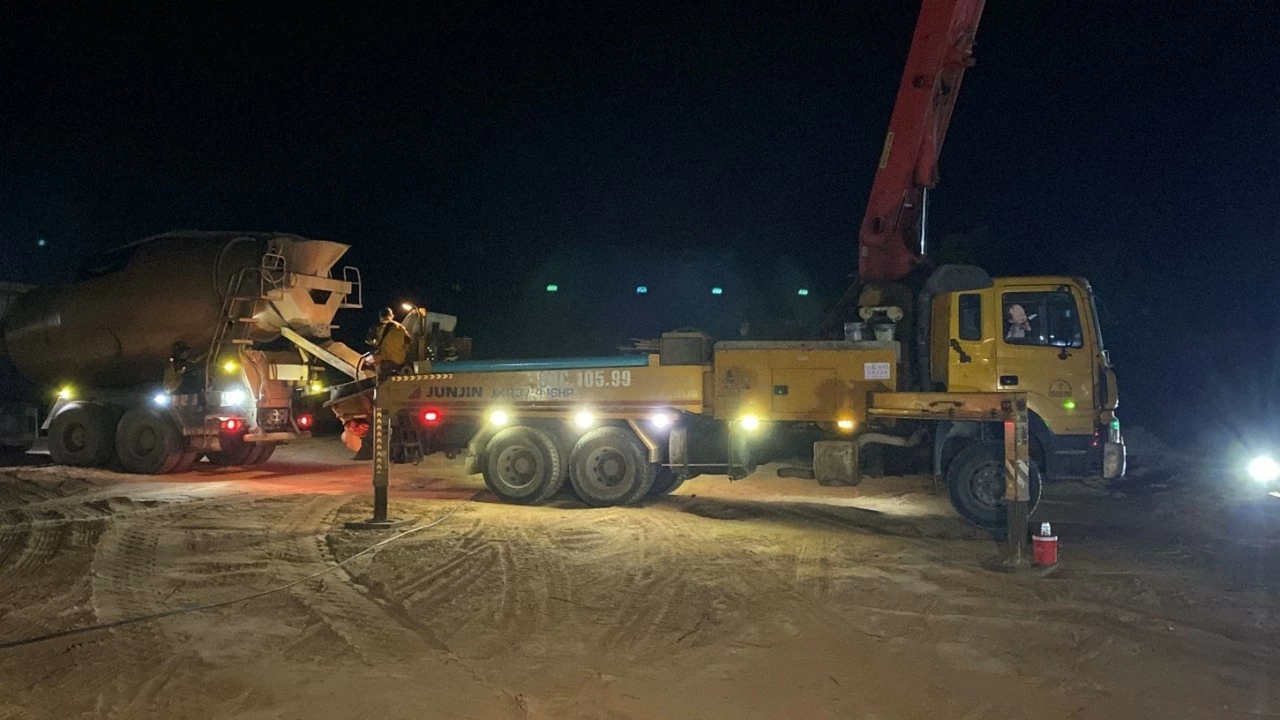

Nỗ lực thi công ngày đêm trên các công trường điện lực tại Phú Quốc. (Nguồn: VGP)
Nỗ lực thi công ngày đêm trên các công trường điện lực tại Phú Quốc. (Nguồn: VGP)

Triển khai đồng bộ, quyết liệt công tác bảo đảm an ninh, trật tự APEC 2027 từ sớm, từ xa, từ cơ sở

Chiều 23/4, tại Hà Nội, Bộ Công an tổ chức Phiên họp triển khai công tác bảo đảm an ninh, trật tự (ANTT) và y ...

Việt Nam tăng cường phối hợp với doanh nghiệp Hoa Kỳ chuẩn bị cho Năm APEC 2027

Ngày 6/5, tại Hà Nội, Thứ trưởng Ngoại giao Nguyễn Minh Hằng đã tiếp đoàn doanh nghiệp Hoa Kỳ do ông John Goyer, Giám đốc ...

EVN tăng cường đầu tư lưới điện, đồng hành phát triển cùng tỉnh Nghệ An

Những dự án lưới điện quan trọng tại Nghệ An mà Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị thành viên đang ...

Vững nhịp thi công xuyên lễ vì năng lượng quốc gia

Xuyên suốt dịp lễ vừa qua, các đơn vị thuộc Tập đoàn Điện lực Việt Nam (EVN) không ngừng đẩy nhanh tiến độ thi công, ...

EVN nỗ lực chuyển đổi xanh góp phần đưa Việt Nam hướng tới nền kinh tế carbon thấp

Trong những năm gần đây, Tập đoàn Điện lực Việt Nam (EVN) đã chủ động thích ứng với các chính sách môi trường ngày càng ...

Tin cũ hơn
