Dự án Nhiệt điện Quảng Trạch 1: Quyết tâm phát điện cả hai tổ máy trong năm 2026

Mục tiêu này được Tập đoàn Điện lực Việt Nam (EVN) khẳng định rõ tại Lễ đốt dầu lần đầu Lò hơi Tổ máy 1 dự án Nhà máy Nhiệt điện Quảng Trạch I vào ngày 18/8 vừa qua, tại xã Phú Trạch, tỉnh Quảng Trị.
Dự án Nhiệt điện Quảng Trạch 1: Quyết tâm phát điện cả hai tổ máy trong năm 2026
Các đại biểu thực hiện nghi thức bấm nút triển khai công tác đốt dầu lần đầu Lò hơi Tổ máy 1. (Nguồn: EVN)

Mốc tiến độ quan trọng

Việc đốt dầu lần đầu Lò hơi Tổ máy 1 dự án nhiệt điện Quảng Trạch đã được thực hiện thành công lúc 11h ngày 16/8/2025. Đây được coi là mốc tiến độ quan trọng trong việc triển khai dự án, chuyển giai đoạn từ công tác thi công xây dựng sang giai đoạn khởi động tổ máy và tiến tới hòa đồng bộ, phát điện các tổ máy.

Theo Tổng Giám đốc EVN Nguyễn Anh Tuấn nhấn mạnh, việc tổ chức Lễ đốt dầu lần đầu Lò hơi Tổ máy 1 được lãnh đạo tỉnh Quảng Trị và EVN hết sức quan tâm, tạo điểm nhấn trong quá trình thực hiện dự án, đồng thời tạo khí thế thi đua sôi nổi để các đơn vị tham gia thi công, đoàn kết, phối hợp cùng nhau nỗ lực phấn đấu hoàn thành xuất sắc nhiệm vụ, khơi dậy ý thức trách nhiệm, ý chí vượt qua khó khăn và tinh thần lao động sáng tạo quyết tâm hòa đồng bộ Tổ máy 1 trong năm 2025 và phát điện cả hai tổ máy trong năm 2026.

Dự án Nhiệt điện Quảng Trạch 1: Quyết tâm phát điện cả hai tổ máy trong năm 2026
Tổng Giám đốc EVN Nguyễn Anh Tuấn cam kết luôn sát cánh đồng hành, tạo điều kiện giúp đỡ, sẵn sàng chia sẻ khó khăn với các nhà thầu để đảm bảo tiến độ dự án. (Nguồn: EVN)

Bám sát mục tiêu, không ngừng nỗ lực

Tuy nhiên, để hoàn thành mục tiêu phát điện các tổ máy trong năm 2026, khối lượng công việc của dự án cần phải giải quyết còn rất nhiều và phức tạp. Do đó, Tổng Giám đốc EVN yêu cầu Ban quản lý Dự án Điện 2, Tư vấn và các Nhà thầu bám sát mục tiêu, bám sát từng công việc cụ thể, đặc biệt là các hạng mục, hệ thống nằm trên đường găng tiến độ của dự án, kịp thời phát hiện các khó khăn vướng mắc, tìm mọi giải pháp tháo gỡ.

Trong giai đoạn tới, ông Nguyễn Anh Tuấn đề nghị các nhà thầu tập trung mọi nguồn lực đẩy nhanh tiến độ, đảm bảo chất lượng, an toàn và môi trường trong quá trình thi công.

"Với vai trò của chủ đầu tư, tôi xin cam kết luôn sát cánh đồng hành, tạo điều kiện giúp đỡ, sẵn sàng chia sẻ khó khăn với các nhà thầu trên cơ sở của hợp đồng đã ký kết", ông Nguyễn Anh Tuấn khẳng định.

Trong khi đó, Phó Chủ tịch Thường trực UBND tỉnh Quảng Trị Hoàng Nam nhận định, sau Lễ đốt dầu lần đầu Lò hơi Tổ máy 1 thì các mục tiêu quan trọng tiếp theo cần hướng tới là vận hành thương mại Nhà máy Nhiệt điện Quảng Trạch I trong năm 2026; khởi công xây dựng Nhà máy LNG Quảng Trạch II và lựa chọn Chủ đầu tư Nhà máy LNG Quảng Trạch III đảm bảo tiến độ theo Quy hoạch điện VIII được duyệt.

Nhằm sớm hiện thực hoá các mục tiêu này, lãnh đạo tỉnh Quảng Trị đề nghị EVN, với vai trò chủ đầu tư, tập trung tối đa nguồn lực, chỉ đạo các đơn vị đẩy nhanh tiến độ thi công, đảm bảo chất lượng, an toàn lao động, đảm bảo môi trường, an ninh trật tự và an toàn xã hội trên địa bàn.

Các liên danh nhà thầu, đơn vị tư vấn, thi công tiếp tục phát huy tinh thần trách nhiệm, vượt nắng thắng mưa, thi đua lao động sáng tạo, tạo khí thế mới, quyết tâm mới để hoàn thành các mục tiêu tiến độ đúng kế hoạch đề ra.

Dự án Nhiệt điện Quảng Trạch 1: Quyết tâm phát điện cả hai tổ máy trong năm 2026
Phó Chủ tịch Thường trực UBND tỉnh Quảng Trị Hoàng Nam phát biểu. (Nguồn: EVN)

Dự án nguồn điện trọng điểm quốc gia

Dự án Nhà máy Nhiệt điện Quảng Trạch I thuộc Trung tâm Điện lực Quảng Trạch được EVN giao cho Ban Quản lý dự án Điện 2 làm đại diện chủ đầu tư cùng với các dự án tại Trung tâm Điện lực Quảng Trạch với tổng diện tích khoảng 48,6 ha tại xã Phú Trạch, tỉnh Quảng Trị (trước đây là xã Quảng Đông, huyện Quảng Trạch, tỉnh Quảng Bình).

Dự án bao gồm 2 tổ máy với tổng công suất lắp đặt 1.403 MW, khi đi vào vận hành nhà máy sẽ cung cấp cho hệ thống điện quốc gia sản lượng điện mỗi năm khoảng 9,1 tỷ kWh, góp phần bảo đảm an ninh năng lượng quốc gia, nâng cao độ an toàn và ổn định cho hệ thống điện. Tổng mức đầu tư của dự án là hơn 42.000 tỷ đồng, sử dụng nguồn vốn của EVN (30%) và vốn vay thương mại trong nước (70%) do Ngân hàng TMCP Ngoại thương Việt Nam tài trợ.

Gói thầu thiết kế, cung cấp hàng hóa và xây lắp công trình Dự án được thực hiện bởi Tổng thầu Liên danh gồm 3 nhà thầu Mitsubishi Corporation (Nhà thầu Nhật Bản), Hyundai E&C (Nhà thầu Hàn Quốc) và Tổng công ty Xây dựng số 1 (Nhà thầu Việt Nam). Đây đều là các nhà thầu lớn, uy tín, có năng lực và kinh nghiệm trong nhiều dự án nhiệt điện lớn.

Dự án Nhiệt điện Quảng Trạch 1: Quyết tâm phát điện cả hai tổ máy trong năm 2026

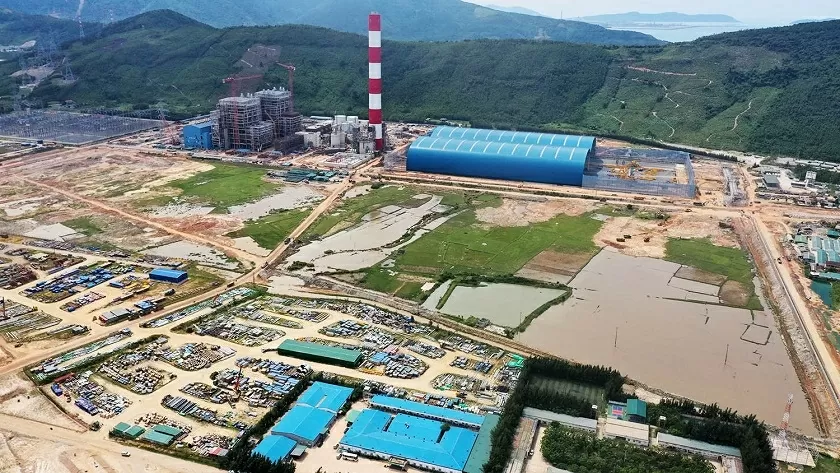

Dự án Nhà máy Nhiệt điện Quảng Trạch I đang được tập trung đẩy nhanh tiến độ. (Nguồn: EVN)

Công nghệ tiên tiến, thân thiện môi trường

Nhà máy Nhiệt điện Quảng Trạch I sử dụng công nghệ trên siêu tới hạn USC với lò hơi kiểu trực lưu, đốt than phun (PC) trực tiếp. Tua bin kiểu ngưng hơi truyền thống với thông số hơi đầu vào trên siêu tới hạn: Áp suất hơi chính 27Mpa; nhiệt độ hơi chính 600 độ C; nhiệt độ hơi tái sấy 610 độ C.

Đây là công nghệ tiên tiến và thông số nhà máy cao nhất tại Việt Nam hiện nay và được sử dụng ở nhiều quốc gia phát triển trên thế giới. Đặc biệt, hệ thống băng tải than, hệ thống khử lưu huỳnh, khử bụi… của Nhà máy đều áp dụng theo các tiêu chuẩn châu Âu, nên nồng độ các chất trong khí thải, nước thải trước khi thải ra môi trường sẽ đảm bảo các tiêu chuẩn về bảo vệ môi trường theo các quy chuẩn, tiêu chuẩn của nhà nước và bộ tiêu chuẩn của Ngân hàng Thế giới (WB).

Trong quá trình vận hành, các số liệu về môi trường của Nhà máy Nhiệt điện Quảng Trạch I được truyền về Sở Nông nghiệp và Môi trường tỉnh Quảng Trị để giám sát trực tiếp 24/24 giờ theo đúng quy định của Nhà nước về quản lý môi trường.

Dự án Nhiệt điện Quảng Trạch 1: Quyết tâm phát điện cả hai tổ máy trong năm 2026

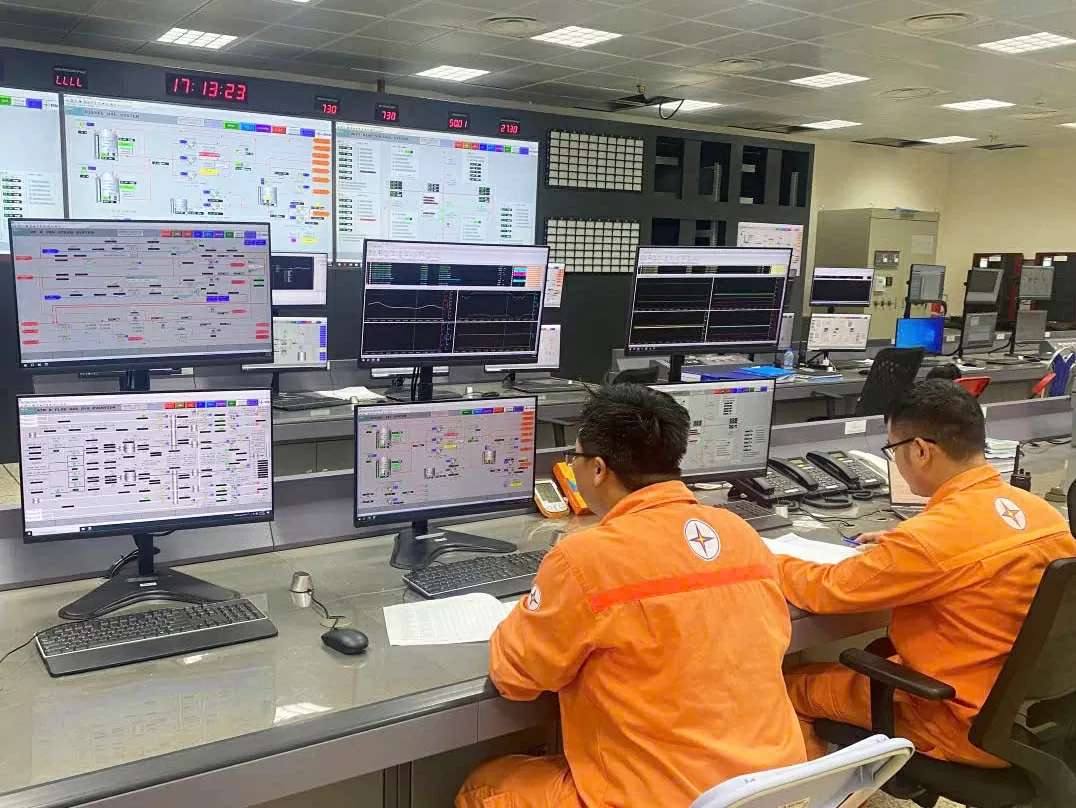

Lực lượng cán bộ sản xuất vận hành thử nghiệm tại phòng điều khiển trung tâm. (Nguồn: EVN)

Liên hoan phim châu Á Đà Nẵng: Động lực phát triển điện ảnh Việt Nam trong kỷ nguyên mới

Liên hoan phim châu Á Đà Nẵng đang dần định hình vị thế là nơi hội tụ uy tín của điện ảnh khu vực, nơi ...

Dự án Nhà máy nhiệt điện Long Phú 1 'chạy đua' đảm bảo tiến độ phát điện vào Quý IV/2027

Tâm điểm hiện nay là công tác lắp đặt Lò hơi – “trái tim” của Nhà máy đang được đẩy nhanh tiến độ thi công, ...

Dự án 500kV Lào Cai - Vĩnh Yên quyết tâm đóng điện trong tháng 9

Với hơn 2.000 công nhân làm việc không kể ngày đêm, Dự án đường dây 500kV Lào Cai - Vĩnh Yên đang nỗ lực vượt ...

Nhà thầu Nhật Bản cung cấp hai tuabin thế hệ mới cho Nhà máy Nhiệt điện Ô Môn 4

Mitsubishi Power, thương hiệu giải pháp năng lượng thuộc Tập đoàn Mitsubishi Heavy Industries, Ltd. (MHI), vừa công bố ký kết hợp đồng hợp tác ...

Tin cũ hơn

Giá heo hơi hôm nay 24/12: Miền Nam tăng mạnh nhất cả nước, từ 1.000 - 2000 đồng/kg Giá heo hơi hôm nay 24/12: Miền Nam tăng mạnh nhất cả nước, từ 1.000 - 2000 đồng/kg
Safran: Tự hào là đối tác tin cậy của các hãng hàng không tại Việt Nam Safran: Tự hào là đối tác tin cậy của các hãng hàng không tại Việt Nam
Giá nông sản hôm nay 23/12/2025: Giá cà phê bứt phá, 'bước tiến cả về lượng và chất'; Nga đánh thuế 50% với gạo xuất khẩu ngoài hạn ngạch Giá nông sản hôm nay 23/12/2025: Giá cà phê bứt phá, 'bước tiến cả về lượng và chất'; Nga đánh thuế 50% với gạo xuất khẩu ngoài hạn ngạch
Giá nông sản hôm nay 22/12/2025: Giá cà phê trong nước 'xanh sàn' đầu tuần, manh nha lực mua bắt đáy; Người Mỹ vẫn phải uống cà phê giá cao Giá nông sản hôm nay 22/12/2025: Giá cà phê trong nước 'xanh sàn' đầu tuần, manh nha lực mua bắt đáy; Người Mỹ vẫn phải uống cà phê giá cao
Giá heo hơi hôm nay 22/12: Miền Bắc, miền Trung - Tây Nguyên duy trì đà tăng mạnh, miền Nam đi ngang Giá heo hơi hôm nay 22/12: Miền Bắc, miền Trung - Tây Nguyên duy trì đà tăng mạnh, miền Nam đi ngang
Giá heo hơi hôm nay 21/12: Miền Bắc chững giá, miền Trung - Tây Nguyên ổn định, miền Nam thấp nhất cả nước Giá heo hơi hôm nay 21/12: Miền Bắc chững giá, miền Trung - Tây Nguyên ổn định, miền Nam thấp nhất cả nước
Giá heo hơi hôm nay 20/12: Miền Bắc, Trung tăng mạnh, miền Nam đi ngang Giá heo hơi hôm nay 20/12: Miền Bắc, Trung tăng mạnh, miền Nam đi ngang
Giá nông sản hôm nay 20/12/2025: Giá cà phê đã được 'hãm phanh' giảm? Việt Nam vào top 15 nước có quy mô thương mại lớn nhất thế giới Giá nông sản hôm nay 20/12/2025: Giá cà phê đã được 'hãm phanh' giảm? Việt Nam vào top 15 nước có quy mô thương mại lớn nhất thế giới
Tuần lễ OCOP và kết nối cung cầu: Đặc sản ba miền, kích cầu mua sắm cuối năm Tuần lễ OCOP và kết nối cung cầu: Đặc sản ba miền, kích cầu mua sắm cuối năm
Giá nông sản hôm nay 19/12/2025: Giá cà phê bao giờ tăng trở lại? Thuế đối ứng của Mỹ đã tác động thế nào tới doanh nghiệp xuất khẩu? Giá nông sản hôm nay 19/12/2025: Giá cà phê bao giờ tăng trở lại? Thuế đối ứng của Mỹ đã tác động thế nào tới doanh nghiệp xuất khẩu?
Chào mừng Đại hội XIV của Đảng: Bắc Ninh khởi công 4 dự án, công trình lớn Chào mừng Đại hội XIV của Đảng: Bắc Ninh khởi công 4 dự án, công trình lớn
Giá heo hơi hôm nay 19/12: Miền Bắc và Trung biến động, miền Nam trầm lắng Giá heo hơi hôm nay 19/12: Miền Bắc và Trung biến động, miền Nam trầm lắng
