An Giang : Hoàn tất hạ tầng phục vụ APEC 2027 trước tháng 6/2027

Lãnh đạo tỉnh An Giang nhấn mạnh, mục tiêu đã được ấn định, các dự án, công trình hạ tầng phục vụ Hội nghị APEC 2027 trên địa bàn đặc khu Phú Quốc phải xây dựng bảo đảm tiêu chuẩn cao nhất về chất lượng, thẩm mỹ, hoàn thành chậm nhất ngày 31/5/2027.
Theo dõi Baoquocte.vn trên

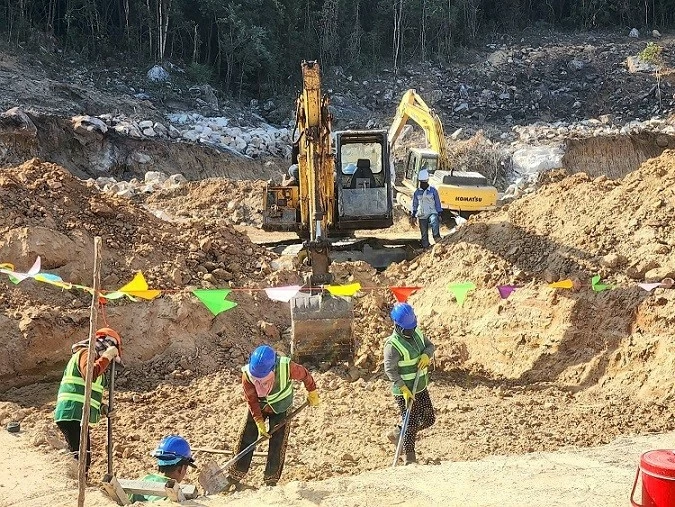

Công nhân đang khẩn trương thi công dự án Trạm biếp áp 22KV Phú Quốc dưới trời nắng gắt. (Nguồn: VGP)
Công nhân đang khẩn trương thi công dự án Trạm biếp áp 22KV Phú Quốc dưới trời nắng gắt. (Nguồn: VGP)

"Mệnh lệnh" từ đại công trường

Chủ tịch UBND tỉnh An Giang Hồ Văn Mừng nhấn mạnh, tổ chức Hội nghị APEC 2027 là nhiệm vụ chính trị đặc biệt quan trọng, là trách nhiệm và vinh dự của Đảng bộ, chính quyền và nhân dân tỉnh An Giang. Từ nay đến khi diễn ra hội nghị không còn nhiều, trong khi khối lượng công việc phải thực hiện còn rất lớn, đòi hỏi sự tập trung cao nhất của từng cơ quan, đơn vị, cá nhân được giao nhiệm vụ, hành động quyết liệt, kỷ cương, công khai, minh bạch với tinh thần thượng tôn pháp luật và vì lợi ích chung. Các dự án, công trình hạ tầng phải hoàn thành trước 3 - 6 tháng so với thời điểm diễn ra hội nghị.

Theo đó, Chủ tịch UBND tỉnh An Giang yêu cầu thủ trưởng các sở, ban, ngành, Ban Quản lý Khu kinh tế Phú Quốc, đặc khu Phú Quốc thực hiện kỷ luật "thép" trong từng dự án, kiểm soát chặt chẽ, kiên quyết không để xảy ra sai phạm, thất thoát. Các đơn vị chủ động phòng ngừa, phát hiện và xử lý kịp thời các hành vi tham nhũng, lãng phí.

Đặc biệt, lãnh đạo tỉnh nghiêm cấm việc lợi dụng cơ chế đặc thù của 21 dự án cấp bách phục vụ Hội nghị APEC 2027 (theo Quyết định số 948/QĐ-TTg) để áp dụng sai mục đích cho các dự án khác. Người đứng đầu cơ quan, đơn vị phải cam kết không để xảy ra tình trạng lợi ích nhóm, trục lợi chính sách, tiêu cực, tham nhũng, hối lộ… Nếu để xảy ra vi phạm do buông lỏng quản lý, chậm phát hiện sai phạm thì người đứng đầu chịu trách nhiệm trực tiếp trước pháp luật và Chủ tịch UBND tỉnh.

Tiếp đến, tỉnh tập trung tháo gỡ những "nút thắt" trong triển khai thực hiện các dự án, công trình xây dựng, nhất là khơi thông thủ tục, không để xảy ra tình trạng né tránh trách nhiệm, đùn đẩy công việc hay chậm trễ trong giải quyết hồ sơ hành chính làm ảnh hưởng đến tiến độ của dự án. Đặc khu Phú Quốc hoàn thành 100% mặt bằng sạch bàn giao cho chủ đầu tư, bồi thường, hỗ trợ tái định cư đúng tiến độ; xử lý vi phạm đất đai, kiên quyết chấm dứt tình trạng lấn chiếm đất công, xây dựng không phép, sai phép và các hành vi trục lợi chính sách.

Trong cuộc chạy đua với thời gian, quan điểm xuyên suốt của tỉnh trong chỉ đạo thực hiện các dự án APEC là không chủ quan, không để chậm trễ, không để phát sinh điểm nghẽn do thiếu trách nhiệm. Các dự án phục vụ Hội nghị APEC 2027 phải cơ bản hoàn thành trước ngày 31/5/2027 để có đủ thời gian kiểm tra, nghiệm thu, vận hành thử và bảo đảm tuyệt đối về an ninh, an toàn.

Thi công "3 ca, 4 kíp"

Hướng tới Hội nghị APEC 2027, đặc khu Phú Quốc đang chuyển mình mạnh mẽ với 21 dự án hạ tầng trọng điểm. Bằng những cơ chế điều hành linh hoạt như "luồng xanh" thủ tục và phương châm "6 rõ", tỉnh An Giang đang dồn lực đưa các công trình về đích đúng hạn, sẵn sàng cho sự kiện đối ngoại mang tầm vóc quốc tế.

Tính đến tháng 6/2026, bức tranh hạ tầng phục vụ APEC 2027 đã lộ diện rõ nét với 21 dự án chiến lược, chia thành hai nhóm: 10 dự án đầu tư công và 11 dự án hợp tác công tư (PPP)/đầu tư kinh doanh. Đây không chỉ là những công trình phục vụ sự kiện APEC, mà còn là nền tảng bền vững cho sự phát triển của đặc khu Phú Quốc trong tương lai.

Những ngày này, không khí làm việc khẩn trương trên khắp các công trường trọng điểm như: Trung tâm Hội nghị, đường tỉnh 975, đại lộ APEC, Cảng hàng không quốc tế Phú Quốc… Các nhà thầu tổ chức thi công "3 ca, 4 kíp", kể cả ban đêm và ngày nghỉ để đảm bảo tiến độ.

Cụ thể như dự án tuyến tàu điện đô thị đoạn 1, một biểu tượng mới của giao thông xanh đang được đẩy nhanh tiến độ lập và thẩm định thiết kế, áp dụng các tiêu chuẩn công nghệ tiên tiến từ nước ngoài. Dự án thi công đến nay đạt 16,5% kế hoạch, dự kiến hoàn thành trước 30/5/2027. Dự án đầu tư mở rộng Cảng hàng không quốc tế Phú Quốc, hạng mục công trình đường cất hạ cánh thi công gần như hoàn thiện đạt khối lượng hơn 96%, nhà ga T2 trên 45%, nhà ga VIP 74,8% kế hoạch, dự kiến hoàn thành trước 30/12/2026.

Tiếp đến, dự án Trung tâm tổ chức hội nghị APEC quy mô 6.500 chỗ ngồi, nhà hát đa năng 4.000 chỗ, là "trái tim" của sự kiện đã đạt 46,58% khối lượng và đang được tập trung cao độ cho các hạng mục hạ tầng kỹ thuật, dự kiến hoàn thành trước 30/5/2027. Cùng đó, đại lộ APEC thi công đạt 34,8% kế hoạch, dự kiến hoàn thành trước 31/12/2026; đường tỉnh 975 thi công đạt 69,5% kế hoạch, dự kiến hoàn thành trước 31/12/2026…

Đảo Ngọc Phú Quốc đang từng ngày khoác áo mới, tạo nên một diện mạo văn minh, tinh tế, hiện đại. Chủ tịch UBND đặc khu Phú Quốc Trần Minh Khoa chia sẻ, đặc khu đang chỉnh trang cảnh quan toàn diện. Hai dự án ngầm hóa hạ tầng kỹ thuật tại khu vực An Thới và Dương Đông đang tập trung thi công, hoàn thành lần lượt là 93,8% và 96,3% khối lượng. Phương án xây dựng, bố trí biểu tượng của 21 nền kinh tế thành viên APEC đang xin ý kiến để đảm bảo đúng lễ tân, đối ngoại và hài hòa với không gian tổ chức hội nghị.

Phú Quốc cùng với ngành chức năng chọn cây xanh, thảm thực vật cho các tuyến đường trọng điểm, phù hợp với khí hậu đặc thù của đảo, duy trì cảnh quan bền vững. Đặc khu lập lại trật tự, kiên quyết xử lý nghiêm các trường hợp lấn chiếm hành lang an toàn giao thông, xây dựng trái phép dọc các tuyến đường phục vụ hội nghị để đảm bảo mỹ quan đô thị. Phú Quốc đang được định hướng điều chỉnh quy hoạch chung để trở thành một đô thị biển đảo hiện đại, xanh và thông minh, có năng lực cạnh tranh quốc tế. Các tiêu chí về năng lượng sạch, giao thông xanh và bảo tồn tài nguyên rừng, biển được tích hợp sâu vào quy hoạch.

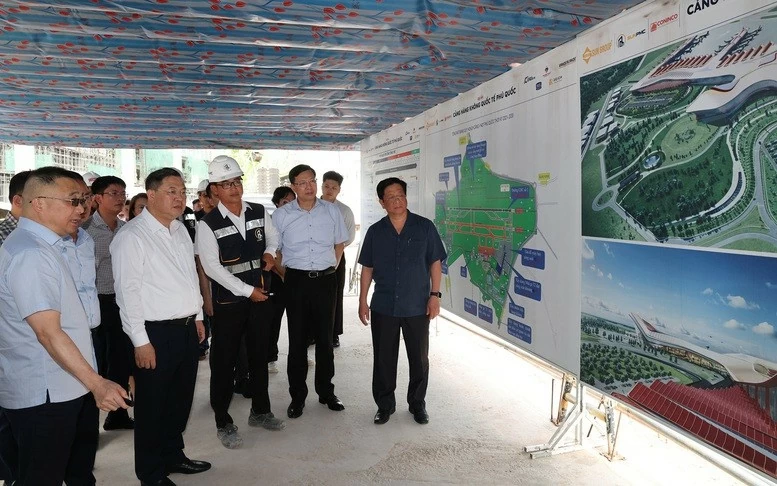

Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc nghe báo cáo về tiến độ dự án đầu tư mở rộng đường tỉnh ĐT.975. (Nguồn: VGP)
Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc nghe báo cáo về tiến độ dự án đầu tư mở rộng đường tỉnh ĐT.975 trong chuyến công tác kiểm tra tiến độ một số công trình trọng điểm phục vụ Hội nghị APEC 2027 tại Phú Quốc. (Nguồn: VGP)

Dù đạt được nhiều kết quả tích cực trong công tác chuẩn bị APEC 2027, nhưng con đường về đích vẫn còn những thách thức không nhỏ, đặc biệt là trong giải phóng mặt bằng và bồi thường, tái định cư. Với sự quan tâm chỉ đạo sát sao của Chính phủ và tinh thần trách nhiệm cao của địa phương, các dự án phục vụ APEC 2027 đang dần hoàn thiện trên cơ sở kiểm soát tiến độ dự án theo từng mốc cụ thể, gắn trách nhiệm cho từng đơn vị, tạo nên một guồng quay hiệu quả.

Hội nghị APEC 2027 không chỉ là một sự kiện ngoại giao, mà là đòn bẩy để Phú Quốc vươn mình trở thành một đặc khu hiện đại, văn minh và bền vững. Những đại lộ rộng mở, những công trình ngầm hóa hiện đại và một sân bay tầm cỡ quốc tế chính là lời khẳng định mạnh mẽ nhất cho sự chuẩn bị chu đáo của Việt Nam đối với bạn bè quốc tế.

Phó Thủ tướng Thường trực Phạm Gia Túc kiểm tra tiến độ các dự án phục vụ APEC 2027 tại Phú Quốc

Chiều 16/5, Ủy viên Bộ Chính trị, Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc cùng đoàn công tác Chính phủ đã kiểm ...

Đội tuyển Iran sang Thổ Nhĩ Kỳ tập huấn, hoàn tất thủ tục trước thềm World Cup 2026

Ngày 16/5, huấn luyện viên trưởng đội tuyển bóng đá quốc gia Iran, Amir Ghalenoei cho biết đội tuyển nước này sẽ lên đường sang ...

Kỳ thi lớp 10 TP. Hồ Chí Minh năm 2027: Đề xuất chọn tổ hợp làm môn thi thứ 3

Thứ trưởng Bộ Giáo dục và Đào tạo (GD&ĐT) Phạm Ngọc Thưởng đề nghị TP. Hồ Chí Minh nghiên cứu chọn môn tổ hợp làm ...

APEC quyết tâm bảo đảm chuỗi cung ứng năng lượng trước khủng hoảng Trung Đông

Các bộ trưởng thương mại của 21 nền kinh tế thành viên Diễn đàn Hợp tác Kinh tế châu Á-Thái Bình Dương (APEC) đã tái ...

Lộ diện Hyundai Santa Fe 2027 bản chạy điện tại trạm sạc

Hyundai Santa Fe 2027 tiếp tục xuất hiện trong quá trình chạy thử và lần này gây chú ý khi nguyên mẫu bị bắt gặp ...

Đọc thêm

Mỹ và Iran khởi động đàm phán, thảo luận về Lebannon và tài sản bị phong tỏa

Mỹ và Iran khởi động đàm phán, thảo luận về Lebannon và tài sản bị phong tỏa

Ngày 21/6, các phái đoàn Mỹ và Iran đã bắt đầu vòng đàm phán mới tại Thụy Sỹ với sự tham gia của các bên trung gian Qatar và Pakistan.
10 năm sau Brexit, người dân EU có muốn đón nhận Anh?

10 năm sau Brexit, người dân EU có muốn đón nhận Anh?

Đa số người dân EU ủng hộ việc Anh quay trở lại khối, trong khi phần lớn cử tri Anh mong muốn thúc đẩy quan hệ gần gũi hơn với ...
Kỳ thi năng lực tiếng Việt tại Nhật Bản ngày càng có sức hút

Kỳ thi năng lực tiếng Việt tại Nhật Bản ngày càng có sức hút

Ngày 21/6, Kỳ thi năng lực tiếng Việt năm 2026 đã diễn ra tại Tokyo, thu hút 940 lượt thí sinh đăng ký dự thi, tăng so với 917 lượt ...
An Giang : Hoàn tất hạ tầng phục vụ APEC 2027 trước tháng 6/2027

An Giang : Hoàn tất hạ tầng phục vụ APEC 2027 trước tháng 6/2027

Lãnh đạo tỉnh An Giang nhấn mạnh, các dự án, công trình hạ tầng phục vụ Hội nghị APEC 2027 trên địa bàn đặc khu Phú Quốc phải xây dựng ...
Giải Báo chí quốc gia lần thứ XX - năm 2025: 123 tác phẩm xuất sắc được vinh danh

Giải Báo chí quốc gia lần thứ XX - năm 2025: 123 tác phẩm xuất sắc được vinh danh

Tối 21/6, tại thành phố Hải Phòng đã diễn ra Lễ trao Giải Báo chí Quốc gia lần thứ XX - năm 2025. 123 tác phẩm báo chí xuất sắc ...
Thái Lan đẩy mạnh liên kết với châu Âu trong cuộc đua công nghệ bán dẫn

Thái Lan đẩy mạnh liên kết với châu Âu trong cuộc đua công nghệ bán dẫn

Thái Lan đang mở rộng hợp tác với các đối tác châu Âu trong lĩnh vực bán dẫn, công nghệ quang tử và đổi mới sáng tạo.
Chủ tịch Trung Quốc Tập Cận Bình thăm Triều Tiên: Tái định vị giữa thế giới phân cực

Chủ tịch Trung Quốc Tập Cận Bình thăm Triều Tiên: Tái định vị giữa thế giới phân cực

Chuyến thăm của ông Tập Cận Bình khẳng định, Trung Quốc vẫn là nhân tố không thể thiếu trên con đường hướng tới bán đảo Triều Tiên hòa bình và ổn định lâu dài.
Thượng đỉnh Mỹ-Trung: Hướng tới ổn định chiến lược và thể chế hóa khuôn khổ hợp tác thực chất

Thượng đỉnh Mỹ-Trung: Hướng tới ổn định chiến lược và thể chế hóa khuôn khổ hợp tác thực chất

Cuộc gặp thượng đỉnh giữa hai nhà lãnh đạo Mỹ và Trung Quốc thể hiện nhu cầu lớn của cả hai về ổn định chiến lược và thúc đẩy hợp tác.
Những vấn đề phức tạp của xung đột Trung Đông

Những vấn đề phức tạp của xung đột Trung Đông

Sau hơn hai tháng bom đạn bao phủ vùng Vịnh, cuộc xung đột ở Trung Đông vẫn mờ mịt, nhưng hậu họa thì đã rõ.
Myanmar: Cuộc chuyển giao quyền lực

Myanmar: Cuộc chuyển giao quyền lực

Quá trình chuyển giao quyền lực tại Myanmar từ chính quyền quân sự sang chính phủ dân sự chính danh đã bắt đầu.
Hội nghị Ngoại trưởng G7: Ngăn cú sốc năng lượng toàn cầu

Hội nghị Ngoại trưởng G7: Ngăn cú sốc năng lượng toàn cầu

Việc G7 tổ chức cuộc họp khẩn cấp về nguồn cung dầu mỏ tại Paris là để khẳng định vai trò trung tâm của nhóm trong định hình kinh tế và quản trị toàn cầu.
Chương mới của quan hệ đồng minh Mỹ-Nhật Bản

Chương mới của quan hệ đồng minh Mỹ-Nhật Bản

Thủ tướng Nhật Bản Takaichi Sanae đã lên đường sang Washington trong chuyến thăm 4 ngày (từ ngày 18/3).
Thực hư chuyện Thủ tướng Anh sẵn sàng từ chức

Thực hư chuyện Thủ tướng Anh sẵn sàng từ chức

Ngày 21/6, tờ The Observer của Anh đưa tin, Thủ tướng Keir Starmer dự kiến từ chức vào ngày 22/6 và công bố lộ trình rời cương vị lãnh đạo.
Thỏa thuận Mỹ-Iran: Khi xung đột không thể tạo ra hòa bình

Thỏa thuận Mỹ-Iran: Khi xung đột không thể tạo ra hòa bình

Thỏa thuận Mỹ-Iran cho thấy, việc sử dụng sức mạnh quân sự thay cho đàm phán sẽ không đủ để tạo ra những kết quả chính trị lâu dài.
Kinh tế Nga: Phép màu đằng sau sự tăng trưởng ấn tượng của ngành du lịch

Kinh tế Nga: Phép màu đằng sau sự tăng trưởng ấn tượng của ngành du lịch

Nga đã ghi nhận mức tăng trưởng đáng kể của ngành du lịch khi đón 1,6 triệu lượt khách quốc tế.
Báo chí Tatarstan theo sát, đưa tin đậm nét về chuyến công tác của Thủ tướng Lê Minh Hưng

Báo chí Tatarstan theo sát, đưa tin đậm nét về chuyến công tác của Thủ tướng Lê Minh Hưng

Chuyến công tác của Thủ tướng Lê Minh Hưng tới Kazan tham dự Hội nghị Cấp cao ASEAN - Nga đã thu hút sự quan tâm của truyền thông Tatarstan.
Sau cuộc chiến với Mỹ và Israel, nền kinh tế Iran được gì và mất gì?

Sau cuộc chiến với Mỹ và Israel, nền kinh tế Iran được gì và mất gì?

Nhiều tháng chiến sự khiến hải quân Iran gần như bị vô hiệu hóa tại vùng Vịnh Ba Tư, không quân bị phá hủy và nền kinh tế rơi vào tình trạng kiệt quệ.
Bữa tối ở Versailles, không khí dãy Alps và thỏa thuận Mỹ-Iran: Những điều 'níu chân' Tổng thống Trump tại Hội nghị G7

Bữa tối ở Versailles, không khí dãy Alps và thỏa thuận Mỹ-Iran: Những điều 'níu chân' Tổng thống Trump tại Hội nghị G7

Lần đầu tiên trong hai nhiệm kỳ tổng thống, Tổng thống Trump đã tham dự Hội nghị thượng đỉnh G7 tuần này mà không làm mọi thứ đổ vỡ.
Phiên bản di động
