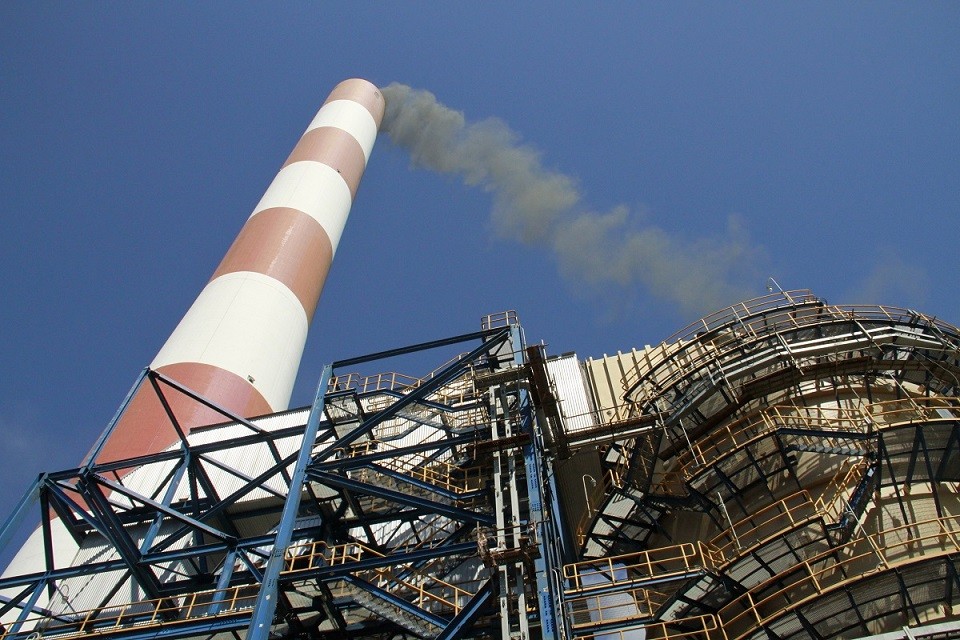

Dự án Nhà máy Nhiệt điện Thái Bình 2 hoàn thành mốc đốt lửa lần đầu bằng dầu Tổ máy số 2. |
Chỉ được phép hoàn thành sớm hơn kế hoạch
Tại nhà điều khiển trung tâm Nhà máy Nhiệt điện (NMNĐ) Thái Bình 2, ngày 27/8, Đoàn công tác do Tổng giám đốc Tập đoàn Dầu khí Việt Nam (PetroVietnam) Lê Mạnh Hùng dẫn đầu đã chứng kiến Tổ máy số 2 đốt lửa lần đầu bằng dầu. Sau đó, đoàn công tác đã kiểm tra tiến độ một số hạng mục trên đường găng dự án như hệ thống vận chuyển than, hệ thống khử lưu huỳnh gồm nhà thạch cao, nhà xử lý nước. Công tác vận hành Tổ máy số 2 đã được triển khai tích cực.
Rút kinh nghiệm từ Tổ máy số 1, linh hoạt trong việc điều hành và lắp đặt vật tư dự phòng, Tổ máy số 2 đã hoàn thành mốc tiến độ đốt dầu lần đầu chỉ trong hơn 1 tháng, bằng 1/3 thời gian so với Tổ máy số 1. Tổng thầu PETROCONs đưa ra 3 kịch bản và đảm bảo hoàn thành COD Tổ máy số 1 đúng cam kết vào 30/11/2022; hoàn thành COD Tổ máy số 2 và bàn giao Nhà máy vào ngày 31/12/2022.
Sau khi kiểm tra thực địa trên công trường, cùng Tổng thầu, các nhà thầu vận hành trao đổi các điểm nghẽn trong công tác thi công vận hành, Tổng giám đốc PetroVietnam Lê Mạnh Hùng đã chủ trì giao ban công trường kết nối cùng đầu cầu Công ty DQS – Nhà thầu phụ trách hạng mục dây chuyền vận chuyển than của Nhà máy.
Trên công trường dự án, các nhà thầu đã huy động trên 1.000 công nhân thi công trực tiếp làm việc (bao gồm các đơn vị gia công, lắp đặt, sửa chữa, chạy thử...) và sẽ tiếp tục huy động để thi công, chạy thử đồng loạt các hạng mục. Công trường có 35 đơn vị tham gia thi công và chạy thử gồm 27 nhà thầu thi công trong nước; 04 Nhà thầu nước ngoài: (Qingdao, SDC, ABB, BWBC); 04 đơn vị bảo dưỡng thiết bị: (PVPS, PVCFC, NPS, PV Power HT).
Ngày 27/8, Tổng giám đốc Tập đoàn Dầu khí Việt Nam (PetroVietnam) Lê Mạnh Hùng dẫn đầu Đoàn công tác chứng kiến lễ đốt dầu lần đầu Tổ máy số 2, kiểm tra, đôn đốc tiến độ và chủ trì giao ban Công trường Dự án NMNĐ Thái Bình 2. |
Hiện, Tổng thầu PETROCONs cùng các nhà thầu lắp đặt vận hành đang nỗ lực từng ngày để lấy lại tiến độ vận hành hạng mục hệ thống vận chuyển than. Theo đó, tính đến ngày 20/8, toàn bộ công tác lắp đặt cơ khí đã hoàn thành, hiện hệ thống được nhà thầu FLSmit tiếp quản, cài đặt vận hành tổng thể, tự động theo thiết kế.
Báo cáo tại cuộc họp giao ban, Tổng giám đốc PETROCONs Phan Tử Giang cho biết, tiến độ tổng thể của dự án đạt 96,15%, chậm 2,44% so với kế hoạch. Thời gian vừa qua, Tổng thầu PETROCONs cùng các nhà thầu FLSmit và Ciement đã cùng thống nhất, điều chỉnh lại chi tiết tiến độ vận hành hệ thống vận tải than từ cầu cảng đến nhà máy, đề sớm hoàn thành hệ thống điều khiển, vận hành hoàn chỉnh từ băng tải đến gầu xúc. Đến nay, các hạng mục như băng chuyền, gầu xúc đã hoàn chỉnh từng phần. Tổng thầu PETROCONs đảm bảo đến ngày 20/9 sẽ hoàn thiện vận hành toàn bộ hệ thống than.
Ở đây phải nói thêm rằng, hệ thống vận chuyển than của nhà máy có vai trò cực kỳ quan trọng trong giai đoạn vận hành nâng công suất của Nhà máy. Chỉ khi hệ thống hoàn thiện khâu vận chuyển thì Nhà máy mới có thể nâng công suất lên 100%, tiến hành chạy thử tin cậy trong vòng 30 ngày. Được biết để nâng công suất Nhà máy lên 100%, mỗi ngày lượng than tiêu thụ sẽ khoảng 3.000 tấn. Bên cạnh hạng mục hệ thống vận chuyển than, các hạng mục chính như hệ thống khử lưu huỳnh, hệ thống thải tro xỉ, hệ thống phòng cháy chữa cháy… đều đang được kiểm soát tốt tiến độ.
Tại cuộc giao ban, đại diện lãnh đạo các nhà thầu, các ban chuyên môn Tập đoàn đã báo cáo cụ thể các công tác liên quan đến dự án, đề xuất các giải pháp hỗ trợ Tổng thầu rút ngắn tiến độ, kiểm soát chất lượng triển khai dự án.
Lãnh đạo Tập đoàn kiểm tra công tác hàn đường ống của hệ thống khử lưu huỳnh. |
Sau khi lắng nghe Phó Tổng giám đốc Phạm Tiến Dũng nhận xét tổng thể các mặt công tác, Tổng giám đốc PetroVietnam Lê Mạnh Hùng biểu dương nỗ lực và tinh thần vượt khó của cán bộ công nhân viên đang triển khai dự án.
Đồng chí Lê Mạnh Hùng lưu ý việc triển khai vận hành thử Tổ máy số 2 về đích trong dự kiến nhưng vẫn chậm hơn tiến độ phấn đấu đề ra. Mốc đốt dầu lần đầu của Tổ máy số 2 có ý nghĩa rất quan trọng đối với dự án khi chứng minh được sự tích hợp vận hành cả 2 tổ máy và bước đầu hoàn thiện cơ khí vận hành của toàn bộ Nhà máy.
Tổng giám đốc Lê Mạnh Hùng nhấn mạnh: “Đây là dự án vô cùng thách thức, chúng ta phải quyết tâm và chỉ được phép hoàn thành sớm hơn kế hoạch. Tôi kêu gọi Tổng thầu, các nhà thầu và các Ban chuyên môn Tập đoàn - chúng ta phải tiết kiệm từng giờ, từng ngày, từng cuộc họp để đạt được mục tiêu nêu trên”.
Nỗ lực cao nhất vượt thách thức
Thay mặt lãnh đạo Tập đoàn, Tổng giám đốc Lê Mạnh Hùng yêu cầu Ban QLDA và Tổng thầu PETROCONs tiếp tục thực hiện các nhóm công việc như: Triển khai hệ thống quản trị linh hoạt theo thực tiễn yêu cầu của dự án; Tăng cường quản trị rủi ro tiến độ; Lên kế hoạch bảo dưỡng và sửa chữa chi tiết trên cơ sở nguồn lực và chi phí dự án sao cho đồng bộ, tránh lãng phí; Rà soát lại đội ngũ nhân sự, quản lý chất lượng tăng cường thêm từ các đơn vị trong Tập đoàn; Chú trọng hơn nữa vấn đề an ninh và an toàn tại dự án; Cuối cùng phải lên sơ đồ, kế hoạch chạy thử cụ thể, gắn với phối hợp về nhân sự, tài chính, kỹ thuật của các bên vận hành trong dự án.
Tại buổi giao ban trên công trường, Tổng giám đốc Lê Mạnh Hùng cũng giao nhiệm vụ cụ thể cho các ban chuyên môn Tập đoàn về các công tác hỗ trợ về pháp lý, hợp đồng mua bán điện, kế hoạch sản xuất kinh doanh, dòng tiền đầu tư, huy động nhân sự…
Khởi động từ năm 2011, NMNĐ Thái Bình 2, tại huyện Thái Thụy, tỉnh Thái Bình, có tổng mức đầu tư 41.799 tỷ đồng, là một trong những dự án trọng điểm của ngành điện tại Trung tâm Điện lực Thái Bình. Với tổng công suất 1.200MW (gồm hai tổ máy), NMNĐ Thái Bình 2 là nhà máy nhiệt điện có quy mô công suất lớn nhất khu vực Đồng bằng Bắc Bộ được xây dựng tại Thái Bình. Dự kiến, sau khi hoàn thành đưa vào vận hành, hằng năm nhà máy sẽ cung cấp hơn 7,2 tỷ kWh điện cho lưới điện quốc gia. Điều này không chỉ góp phần bảo đảm an ninh năng lượng quốc gia mà còn góp phần phát triển kinh tế-xã hội, chuyển dịch cơ cấu kinh tế của tỉnh Thái Bình nói riêng và khu vực Đồng bằng Bắc Bộ nói chung.
Tuy nhiên, trong quá trình triển khai, dự án gặp nhiều khó khăn, vướng mắc, bị đóng băng nhiều năm, thậm chí có thời điểm rơi vào bế tắc, mặc dù đã được giải ngân trên 35.000 tỷ đồng. Với mục tiêu vừa không để thất thoát tài sản Nhà nước, vừa góp phần đảm bảo an ninh năng lượng quốc gia, thời gian gần đây, với những chỉ đạo trực tiếp, quyết liệt, sát sao của lãnh đạo Đảng, Nhà nước, Chính phủ, Thủ tướng Chính phủ, sự động viên, chia sẻ trách nhiệm, giải quyết các khó khăn, vướng mắc đã tạo động lực và áp lực cho các cơ quan có niềm tin, nỗ lực phấn đấu vượt qua các khó khăn, thách thức, từng bước khôi phục dự án. Cùng với quyết tâm vượt bậc của PetroVietnam, đến nay, dự án từng bước được kiểm soát, dần "hồi sinh", đạt nhiều chuyển biến tích cực để hoàn thành các mốc tiến độ quan trọng.
PetroVietnam đang phấn đấu đến 30/11/2022 sẽ vận hành thương mại Tổ máy số 1 của Nhà máy và vận hành thương mại toàn bộ Nhà máy vào 31/12/2022.
Tuy nhiên, phía trước còn rất nhiều khó khăn, các mốc tiến độ tiếp theo của dự án sẽ là thách thức rất lớn đối với chủ đầu tư, tổng thầu, như thiết bị đã được lắp đặt và không sử dụng trong thời gian dài, mặc dù đã được các bên nỗ lực bảo quản nhưng trước khi chạy thử cần phải kiểm tra, bảo dưỡng, đặc biệt trong trường hợp phải thay thế...
Mặc dù, Dự án NMNĐ Thái Bình 2 còn nhiều khó khăn, nhưng PetroVietnam, các nhà thầu và các lực lượng trên công trường cam kết sẽ quyết tâm, nỗ lực cao nhất để hoàn thành dự án đúng cam kết, Tổng giám đốc Lê Mạnh Hùng khẳng định.
| Kinh tế Hàn Quốc khởi sắc trong quý II/2022 Số liệu của Ngân hàng trung ương Hàn Quốc (BoK) công bố ngày 1/9 cho thấy, nền kinh tế Hàn Quốc tăng trưởng với tốc ... |
| Giá cà phê hôm nay 1/9: Tiếp tục điều chỉnh giảm, ưu tiên mua hàng giao ngay, thận trọng về cách kinh doanh không bền vững Thời tiết cực đoan lan khắp nơi, ngay ở những vùng sản xuất quan trọng. Hạn hán và nắng nóng hoành hành tại châu Âu, ... |
| Mức độ lạc quan 'tụt dốc thảm', hơn nửa doanh nghiệp Mỹ hoãn, hủy bỏ đầu tư tại Trung Quốc Một cuộc khảo sát của Hội đồng Thương mại Mỹ-Trung Quốc cho thấy, sự lạc quan của các doanh nghiệp Mỹ về Trung Quốc đã ... |
| Nga đã tránh đòn loại trực tiếp từ phương Tây hay loạt 'vũ khí' trừng phạt hoạt động lỗi? ‘Vũ khí trừng phạt’ - một học thuyết mới về quyền lực của phương Tây, tưởng là đòn loại trực tiếp, nhưng kết quả hóa ... |
| Phú Thọ sẵn sàng ‘dọn ổ’ chào đón doanh nghiệp Mỹ đến đầu tư Phú Thọ đã sẵn sàng chuẩn bị mặt bằng sạch để các doanh nghiệp, nhà đầu tư lựa chọn; đồng thời cam kết đồng hành ... |
